1月13日,國家能源局福建監管辦公室發布了三則《行政處罰決定書》(閩監能罰字【2026】1號、2號、4號),福建永安抽水蓄能電站的施工、業主、監理三家單位合計被罰超1978萬元。

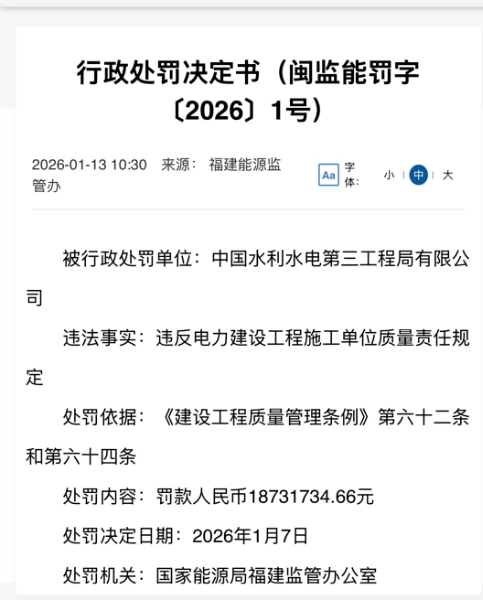

具體來看,施工單位中國水利水電第三工程局有限公司(以下簡稱“水電三局”)因“違反電力建設工程施工單位質量責任規定”,被罰款1873.17萬元。

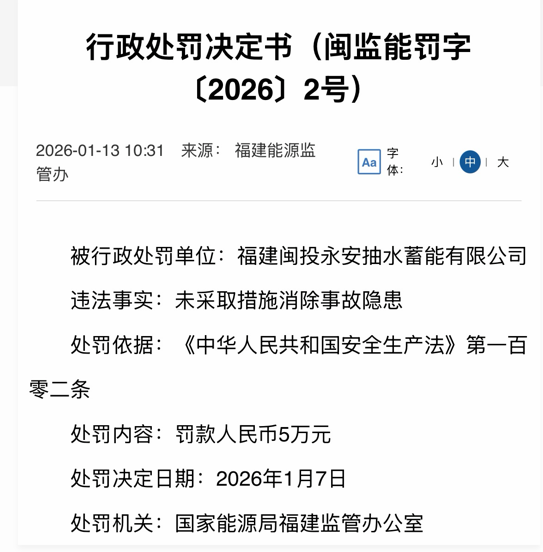

業主單位福建閩投永安抽水蓄能有限公司因“未采取措施消除事故隱患”,被罰款5萬元。

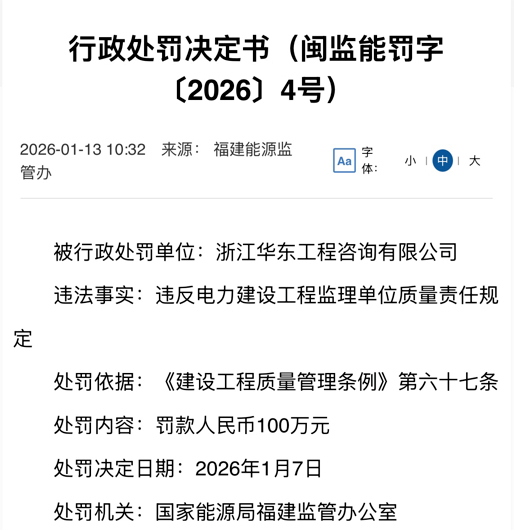

監理單位浙江華東工程咨詢有限公司(以下簡稱“華東咨詢公司”)因“違反監理單位質量責任規定”,被罰款100萬元。

施工單位水電三局和和監理單位華東咨詢公司同屬中國電建(601669.SH)下屬企業,《經濟參考報》記者了解到,按照上級部門要求,中國電建已對相關責任人啟動追責問責。
2025年11月27日,《經濟參考報》曾報道國家抽水蓄能“十四五”重點項目——福建永安抽水蓄能電站的下水庫存在嚴重質量問題,該水庫大壩施工中有嚴重偷工減料行為,壩肩數百根錨筋樁存在嚴重質量缺陷,實際施工長度大幅縮水,部分樁長甚至不足設計標準的三分之一;多數錨筋樁未按規范要求進行水泥砂漿灌注,施工方僅在樁孔口進行簡單封漿處理以應付檢查。隨后,國家能源局和福建省相關部門展開了聯合調查。
